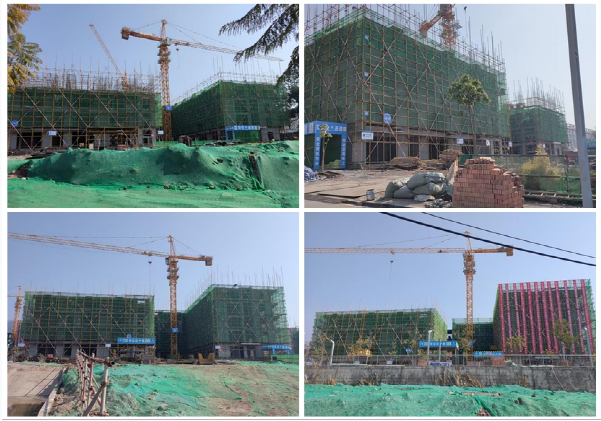

西昌学院标准化学生公寓(北苑)建设项目自2024年10月开工建设以来,通过倒排工期、顺排工序、优化施工工艺,以安全和质量为前提,每周召开监理例会、每月召开专题协调会,全力推进项目建设。截至2025年1月底,项目四栋楼主体结构均已完成至三层及以上,其中四号楼C区主体结构已封顶。





截至2024年12月底,项目累计完成投资9390.82万元,超额完成计划目标,进入省教育厅“十四五”教育领域重点项目第四季度“红榜”通报表扬。
项目计划节后2月8日复工,提前组织谋划复工后的人员、机械、材料安排,抢抓黄金施工期,确保2025年9月项目建成并投入使用,为切实改善学校办学条件不懈努力。
图/文 基本建设处 张鹏 张洋
